Steckbrief

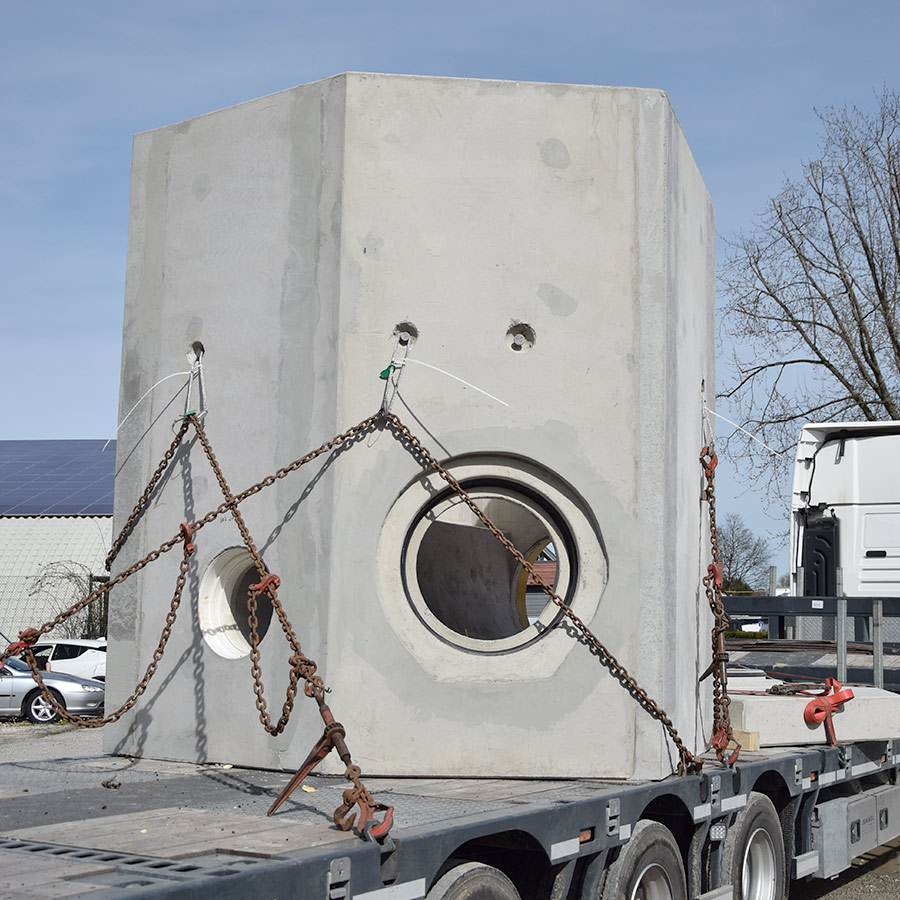

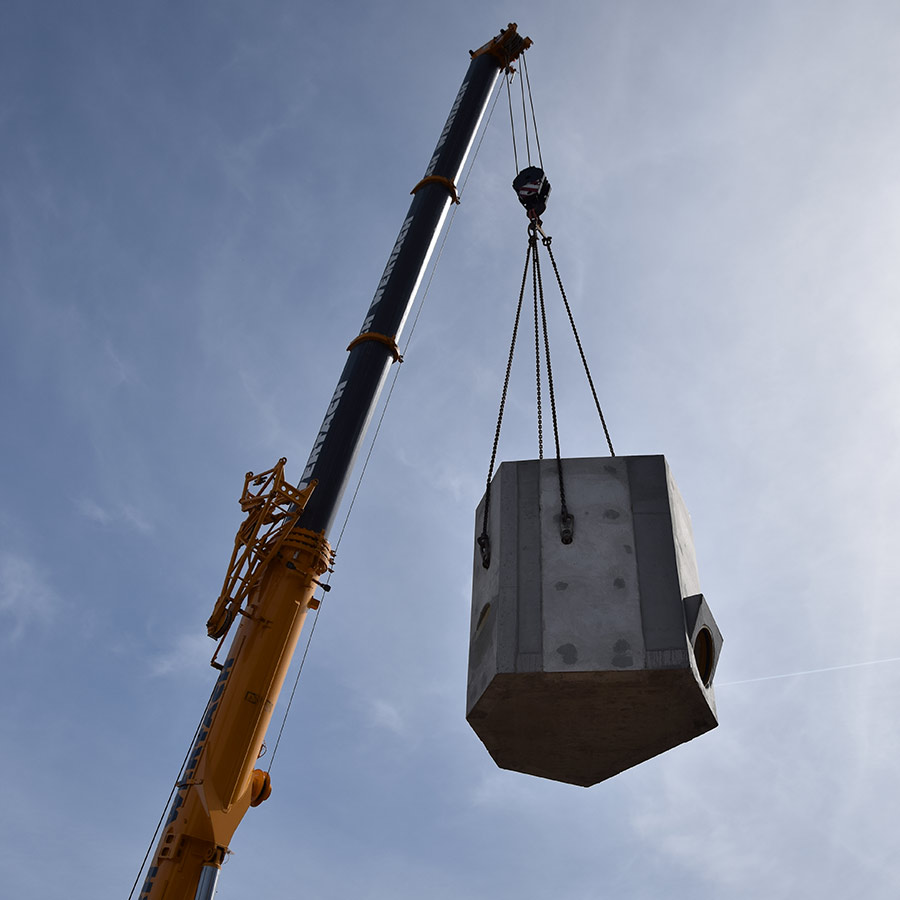

Im Rahmen des Projekts „Halde Sammler“ in Kempten wurde die bestehende Entwässerungs-Infrastruktur umfassend erneuert und erweitert. Insgesamt wurden etwa 960 Meter Kanalrohre verlegt. Zusätzlich wurden sechs neue Bauwerke aus Beton errichtet und rund 800 Meter Wasserleitungen ausgetauscht. Ein besonderer Fokus lag auf der Herstellung von vier Verbindungsbauwerken, die Abflüsse aus verschiedenen Richtungen zusammenführen und weiterleiten.
Darüber hinaus wurde ein Regenüberlaufbauwerk mit Drosselschacht installiert, welches bei starken Regenfällen den Abfluss über eine bestehende Verrohrung in die Iller leitet.
Neue Infrastruktur „Halde Sammler“ in Kempten
Im Rahmen des Projekts „Halde Sammler“ in Kempten wurde die bestehende Entwässerungs-Infrastruktur umfassend erneuert und erweitert. Insgesamt wurden etwa 960 Meter Kanalrohre verlegt. Zusätzlich wurden sechs neue Bauwerke aus Beton errichtet und rund 800 Meter Wasserleitungen ausgetauscht. Ein besonderer Fokus lag auf der Herstellung von vier Verbindungsbauwerken, die Abflüsse aus verschiedenen Richtungen zusammenführen und weiterleiten.
Darüber hinaus wurde ein Regenüberlaufbauwerk mit Drosselschacht installiert, welches bei starken Regenfällen den Abfluss über eine bestehende Verrohrung in die Iller leitet.
Trassenänderung der Kanalisation:
Eine der Herausforderungen war die Trassenfestlegung der neuen Kanäle. Hier war wichtig eine wirtschaftliche Umsetzung in Bezug auf Platzverhältnisse (bebautes Gebiet) und Tiefenlage zu finden. Zudem sind aufgrund der Trassenwahl des IB Klinger Baumfällungen vermieden worden.
Verbindungsbauwerk Oberwanger Straße:

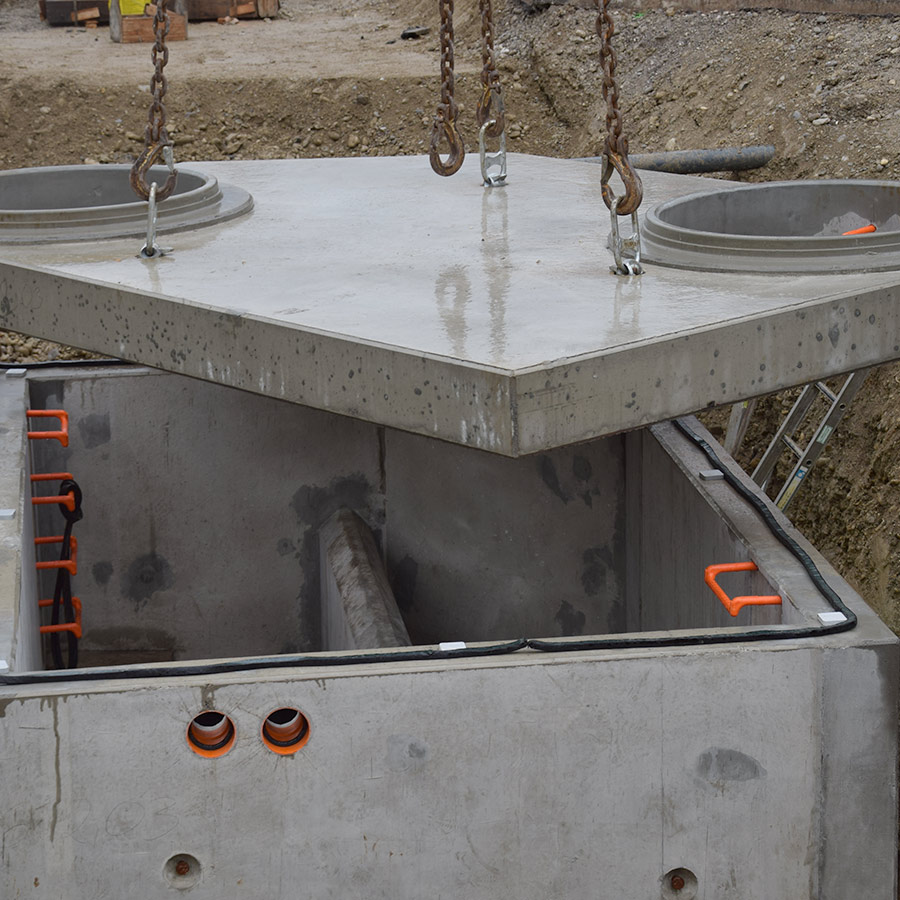

In der Oberwanger Straße befindet sich ein Verbindungsbauwerk, das zwei Regenwasserkanäle zusammenführt. Auf Höhe des Durchflussquerschnitts verläuft ein Mischwasserkanal, der nicht umgelegt werden kann. Das Verbindungsbauwerk sollte neu geplant werden, wobei die Herausforderung darin bestand, es trotz der Querung des bestehenden Mischwasserkanals hydraulisch effizient zu gestalten.
Optimierung des Bauablaufs:
Aufgrund von erforderlichen Dimensionsvergrößerungen der Kanäle im Vergleich zum Bestand, kam es zu Höhenkollisionen zwischen neu geplanten und bestehenden Kanälen, die künftig stillgelegt werden. Durch einen festgelegten Bauablauf in Verbindung mit Haltungsprovisorien können Abflüsse frühzeitig umgelegt werden, bevor es zu Kollisionen zwischen den Kanälen kommt.
Eine der Herausforderungen war die Trassenfestlegung der neuen Kanäle. Hier war wichtig eine wirtschaftliche Umsetzung in Bezug auf Platzverhältnisse (bebautes Gebiet) und Tiefenlage zu finden. Zudem sind aufgrund der Trassenwahl des IB Klinger Baumfällungen vermieden worden.
Verbindungsbauwerk Oberwanger Straße:
In der Oberwanger Straße befindet sich ein Verbindungsbauwerk, das zwei Regenwasserkanäle zusammenführt. Auf Höhe des Durchflussquerschnitts verläuft ein Mischwasserkanal, der nicht umgelegt werden kann. Das Verbindungsbauwerk sollte neu geplant werden, wobei die Herausforderung darin bestand, es trotz der Querung des bestehenden Mischwasserkanals hydraulisch effizient zu gestalten.
Optimierung des Bauablaufs:
Aufgrund von erforderlichen Dimensionsvergrößerungen der Kanäle im Vergleich zum Bestand, kam es zu Höhenkollisionen zwischen neu geplanten und bestehenden Kanälen, die künftig stillgelegt werden. Durch einen festgelegten Bauablauf in Verbindung mit Haltungsprovisorien können Abflüsse frühzeitig umgelegt werden, bevor es zu Kollisionen zwischen den Kanälen kommt.
- Umgesetzte Leistungen
- Hydraulischer Nachweis und Planung der Kanalisation inkl. Bauwerke
- Planung der Wasserleitung
- Ausschreibung
- Bauoberleitung (Lph 8) inkl. örtl. Bauüberwachung (während der Umsetzung)
- Auftraggeber
- Kemptener Kommunalunternehmen (KKU)
- Beteiligte Fachabteilungen
- Planung
- Bauüberwachung
- Bauoberleitung
- Bodenmanagement
